2020年8月中下旬,甘肃陇东南地区普降暴雨,电力设施损毁严重。

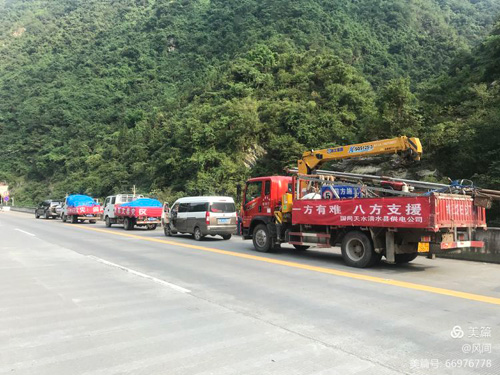

8月27日晚接天水市清水供电公司抢险通知后,公司连夜委派专业人员
参与清水供电公司的组建48人抢险队伍,紧急奔赴陇南文县支援电网
抢险,为期九天征程中,全体队员大力发扬“坚韧不拔,自强不息”
清水供电队伍品格,攻坚克难,出色完成任务,受到当地群众和上级的 高度赞扬。

时间:2020年8月28日
地点:清水县
天气:晴

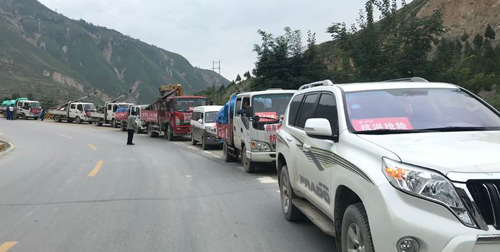

【重装集结 兵贵神速】

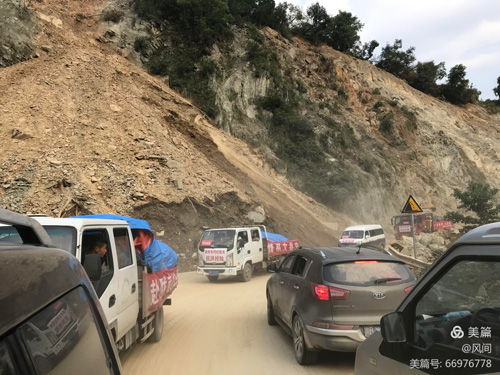

车队一大早准时集结完毕,一路奔波小憩,途中领到文县35
千伏丹堡变10千伏113丹上线抢修任务。由于武都通往文县的
国道212线当天有多处山体滑坡,只能绕行四川界再折返到目
的地,一路上塌陷的公路、滑坡的山体、滚下的落石数不胜数,

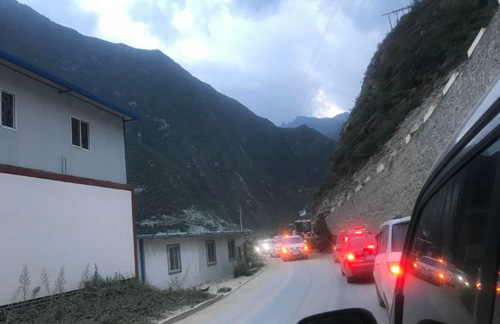

但车队不畏艰险、勇往直前,于晚21时35分全部到达丹堡变电
站驻地安营扎寨,是本批六支援军第一个到达驻地的队伍。

时间:2020年8月29日
地点:丹堡变、丹上线现场
天气:晴
【临战不乱 井然有序】

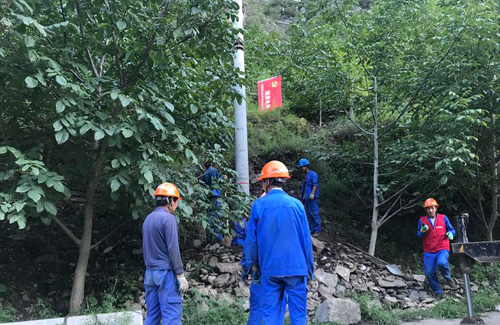

一大早,全体队员顾不上吃早餐,与文县公司马泉供电所所长
王斌对接简单了解电网受灾情况后,随即由领队安排部署当天工作

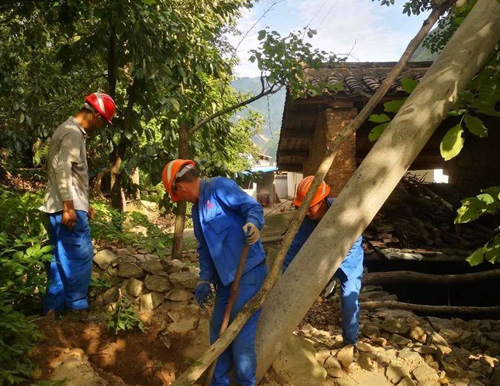

任务:摸清底数,确定方案。一是开展作业安全为要,绝不冒险工
作;二是分组巡查和物资衔接“两同时,两不误”;三是合理调配
作业人员保持精力,提高效率杜绝疲劳战。截止当日18时,顺利

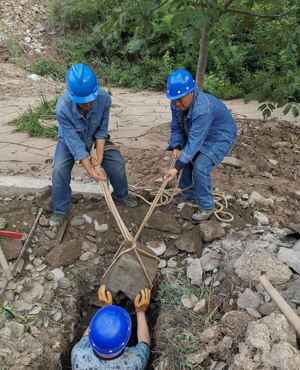

完成76号杆之前所有主线的排查任务,并开挖基坑12基,运杆10基,
立杆2基。

时间:2020年8月30日
地点:丹堡变、丹上线现场
天气:中到大雨
【白浪滔天 心急如焚】

由于降雨量过大,暴涨的丹堡河河水冲断了通往县城的临时便道
,丹堡镇变成了“孤岛”。大家便在原地进行安全思想教育,并对受
损线路每一个抢修点进行细化分析,保证抢修方案的精准到位。

时间:2020年8月31日
地点:丹堡变、丹上线现场
天气:多云
【临水而战 见缝插针】

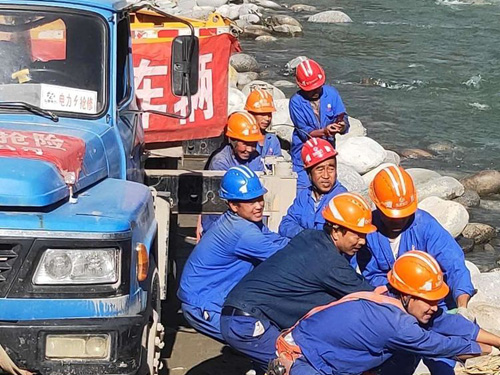

丹堡河河水继续上涨,材料领取成了最大问题,由于缺少材料工期严重滞后,
大家只能利用前期仅存的一点物资进行施工,保证施工进度。当日成功完成立杆
16基,挖基坑20基,挖拉线坑9基。

时间:2020年9月1日
地点:丹堡变、丹上线现场
天气:晴
【脚步丈量 刀过竹解】
上午道路依然中断,大家心急如焚,公司领队及时调整思路
抽调专人对76号杆以后的线路进行排查,对拟建通道前段树障
进行彻底清理。113丹上线原本地形复杂道路狭窄经过本次洪灾

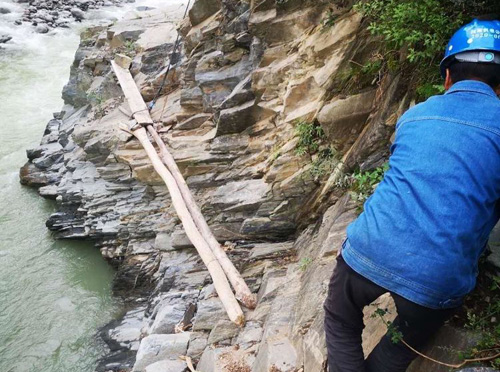

的洗礼,道路更是变得满目疮痍,很多段路边波涛汹涌。抢险人

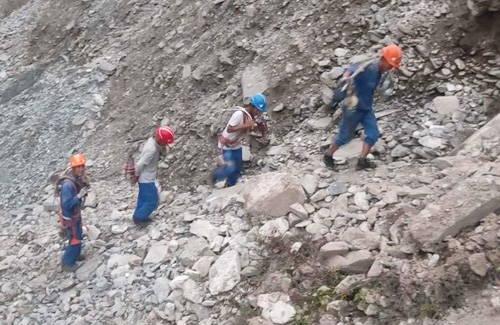

员不畏艰险,奋力前行,步行四十余公里对76号杆至132号杆按
期完成了排查任务,真正做到了对每一处受灾点,每一处断杆断
线都做到了了如指掌。 中午13时许,通过两天半的抢修整条道路
堵塞的“血栓”终于被打通,大家心里沉甸甸的石头终于放下了,
第一时间开展材料领取工作,终于于夜晚20时领取完毕,保证了

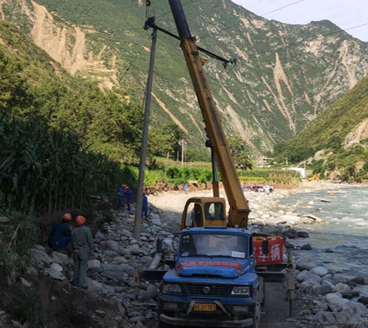

施工的顺畅性。当天也顺利完成运杆15基,立杆13基,挖基坑
16基等工作。

时间:2020年9月2日
地点:丹堡变、丹上线现场
天气:晴
【齐头并进 左右开弓】
为了赶超工期,公司领队将抢修人员分为4组齐头并进开展工作
,保证材料、立杆、架线、砍树等工作同时进行,各项工作多管齐下,

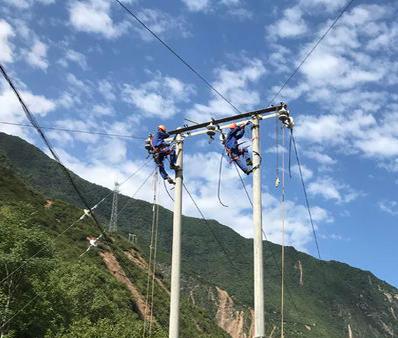

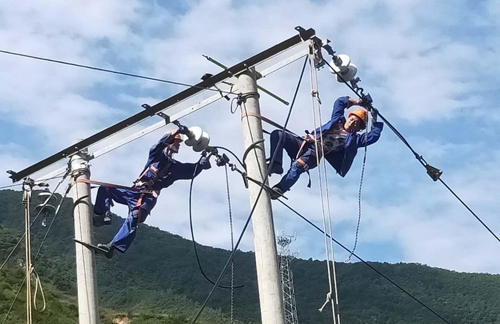

事半功倍。当日完成立杆3基,放线紧线1.09公里,恢复利旧线路
0.24公里,砍伐线路通道树木72棵。

时间:2020年9月3日
地点:丹堡变、丹上线现场
天气:晴
【同舟共济 团结一心】
丹上线峡沟台区恢复仍需一天的工作量,麦积公司知道情况后
主动出击,架设变压器1台、架设低压线路0.55公里。
清水公司也奋勇争先于当日完成线路架线0.4723公里,
协调砍伐大树2棵,恢复利旧线路0.24公里。截止晚上19时,
113丹上线主线全线贯通,新增通电台区32台,全线路仅
剩余3台配变因道路不通未恢复。

时间:2020年9月4日
地点:丹堡变、丹上线现场
天气:晴
【速战速决 大功告成】
为保障后续线路运行安全,在指挥部的统一安排下对抢修

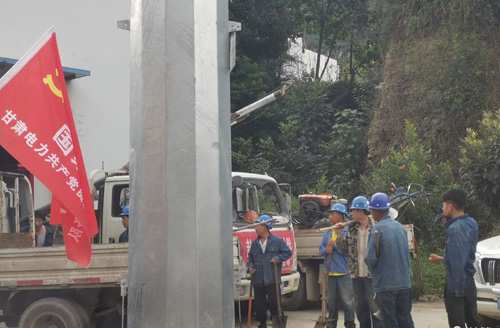

完毕的杆塔张贴抢修临时杆号牌,对剩余、拆旧材料上交文县
公司并办理完毕相关手续。至此,抢修任务全面完成,共新建
10kV线路1.953公里,新建0.4KV线路0.55公里,新立水泥杆
35基,利旧立杆1基,校正水泥杆8基,新架配变1台
(200KVA),砍伐树木82颗,新增通电台区33台,
张贴抢修杆号牌46张。

时间:2020年9月5日
地点:文县
天气:晴转小雨
【班师得胜 载誉而归】
带着满满的收获感和衷心的祝福,队伍整队离开文县。
“不给灾区添负担,只给灾区送光明”!通电给当地群众带
来了光明,相信文县人民定能早日战胜洪灾,重建好自己的家园。

|
